麓谷建发助力长远锂科高新基地成功送电

发布时间:2021-12-13 09:55:53 来源:麓谷建发点击率:

2021年12月10日,集团下属麓谷建发公司负责建设的长远锂科双回110KV变电站实现成功送电,有力地保障了湖南长远锂科股份有限公司高新基地生产建设用电需求。


湖南长远锂科股份有限公司是世界500强中国五矿集团公司直管企业、国内先进储能材料产业链的典型代表性企业,专注于高效电池材料的研究与生产。长远锂科双回110KV变电站工程主要为长远锂科高新基地生产供电,起于汇智220KV变电站110KVGIS间隔,止于长远锂科双回110KV变电站,全线双回路电缆敷设,路径长度2.5㎞,电缆全长约15000米,包括两台50MVA主变压器、110KV出线2回、10KV出线34回。

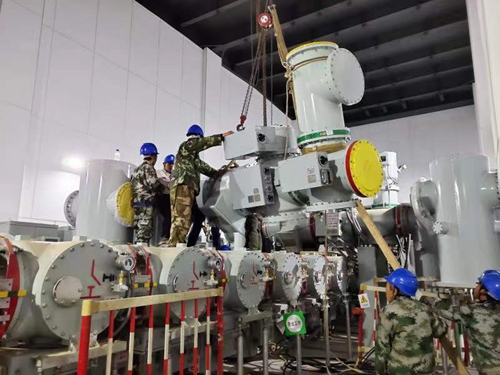

公司接到长远锂科双回110KV线路项目建设任务后,立即联系国网长沙供电公司及长沙电力设计院,启动相关设计工作。9月中旬,经公开招标确定施工单位,立即组织施工单位铺排材料采购等相关工作。在全国限电和电缆生产地疫情双重影响情况下,公司联系督促生产厂家确保材料供应,密切掌握电缆、GIS间隔等材料设备到货时间。材料设备到货后立即组织施工单位启动施工,11月23日完成全部电缆、通信光缆敷设、电缆接头制作及汇智变2个110KV GIS间隔安装施工。

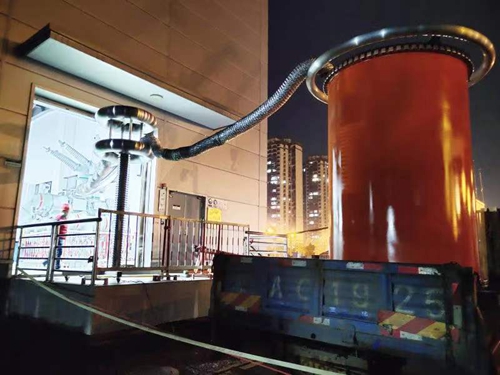

按照施工规范要求,GIS设备在扩建或检修间隔后运行母线必须全部停电方可进行耐压试验。由于220KV汇智变内有三安光电等专变客户,对用电可靠性要求高,停电可能造成重大经济损失。为确保园区企业正常生产,公司积极对接协调国网长沙供电公司,经充分论证后,决定在母线不停电的情况下采用同频同相技术完成GIS耐压试验。12月2日,成功完成同频同相试验,12月7日,项目顺利完成联合竣工验收;12月10日,如期完成长远锂科双回110KV变电站送电任务。
