提前7个月竣工!为产业兴盛注入“满格电”

发布时间:2024-05-31 09:44:59 来源:本站点击率:

5月30日,中联智慧产业城工起板块电力外线工程提前竣工并成功送电。该项目由集团下属子公司麓谷建发负责建设,历时三个多月紧张有序施工,不仅为中联智慧产业城工程起重机械智造园区提供了稳定可靠的电力保障,也为湖南省、长沙市产业项目“一号工程”建设全力赋能。


据悉,中联智慧产业城,作为全球领先的工程机械综合产业基地,其工程起重机械智造园区是其中的核心区域之一。该园区计划建设57条智能产线,配备超过500台机器人,预计年产量将达到15152台汽车起重机。园区的智能化设备将以100%实时数据采集,并通过产线与IT互通互联来实现自动化制造,为全球客户提供更加高质量的工程起重机产品。

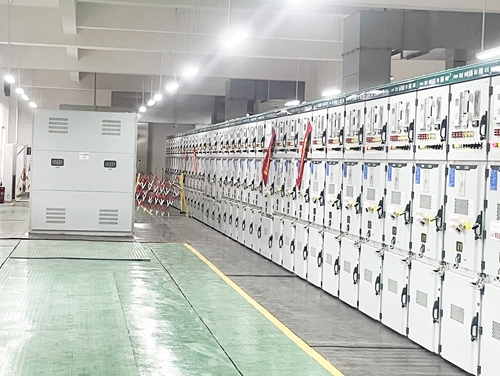

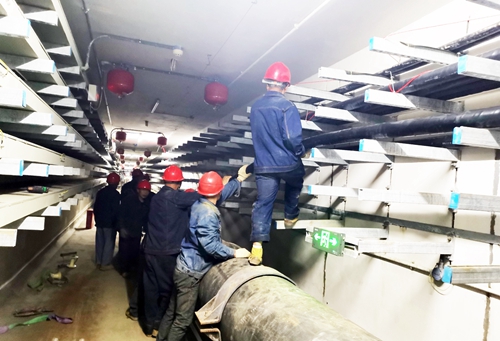

中联智慧产业城工起板块电力外线工程作为该园区的重要电力基础配套,总投资约为4088.9万元,主要包括土建和线路工程。该工程通过暗敷和综合管廓方式,铺设了约25.95公里的电缆,并新建了13台环网柜等配套设施。线路从110kV看云变电站出发新出六回10kV线路,覆盖扶桑路、雪松路、黄桥大道等多条主要道路,最终接入中联智慧产业城工起板块。

根据湖南湘江新区2024年基础设施重点项目建设计划,该电力外线工程原定于2024年12月底前竣工送电。“为保障片区供电能力,助力重点产业项目建设,我们根据企业供电需求,科学统筹调度,克服了上半年雨水天气较多、综合管线复杂等难点问题,组织供电、设计、施工、设备厂家等单位,科学铺排计划,优化施工方案,抢赶建设进度,分批次推进送电。在4月29日先期完成两回线路送电后,继续奋战一个月,迄今为止实现六回线路全部竣工送电,较原计划要求提前7个月。”麓谷建发公司相关负责人表示。
